Стяжка над тёплым полом работает не только как выравнивающий слой, но и как теплораспределитель. Ошибки здесь стоят дороже обычных: чтобы добраться до треснувшей трубы, придётся вскрывать готовый пол. Разбираем толщину, армирование, швы и порядок запуска.

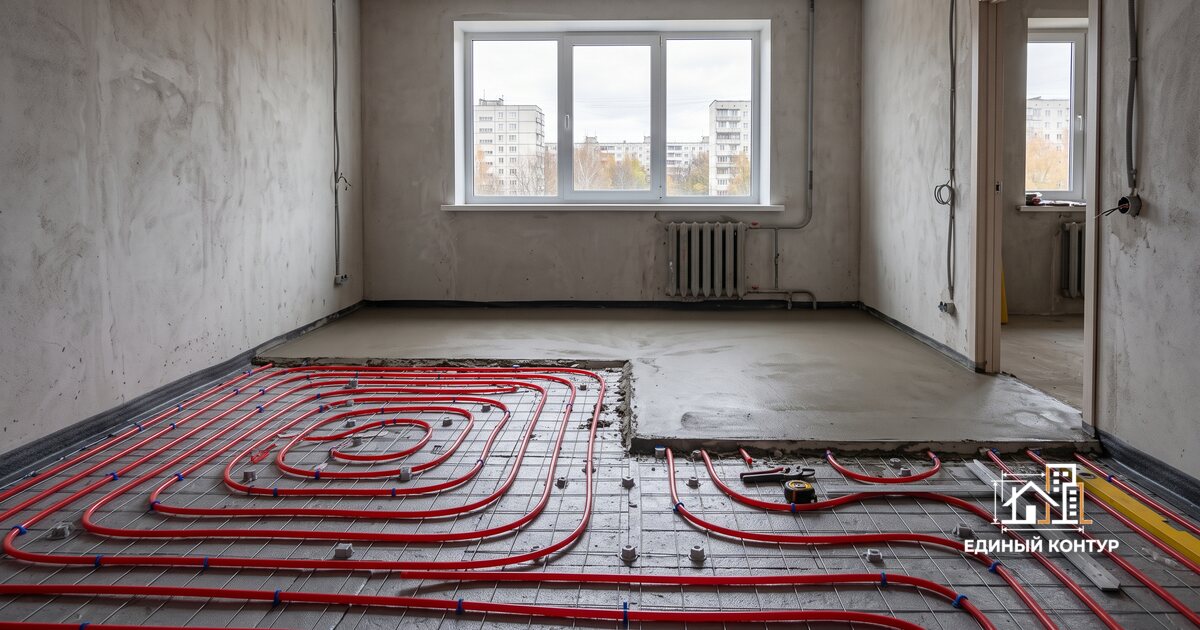

У стяжки над тёплым полом три задачи вместо одной: выровнять поверхность, защитить нагревательный контур и равномерно распределить тепло, чтобы пол грелся всей плоскостью, а не полосами над трубами.
Толщина: считается от трубы, а не от плиты
Главное, что путают. Минимальная толщина задаётся не от перекрытия, а от верхней точки трубы или кабеля — обычно от 30 до 45 мм над ними. Тоньше нельзя: слой не успевает распределить тепло, и над контуром появляются тёплые полосы с холодными промежутками между ними. Этот эффект называют зеброй, и он ощущается босыми ногами.
Считаем полный пирог: утеплитель под контуром, отражающий слой, трубы, слой над ними, чистовое покрытие. Легко набирается 12–15 сантиметров общей высоты, и это надо проверять по дверным проёмам на замере, а не обнаруживать при установке дверей.
Толще тоже плохо: чем больше слой, тем инерционнее система. Пол дольше разогревается и дольше остывает, а регулировать температуру становится тяжело.
Утеплитель снизу обязателен
Без слоя утеплителя под контуром половина тепла уходит вниз — соседям или в грунт. Это не экономия материала, а прямой перерасход на отоплении каждый месяц. По периметру помещения ставится демпферная лента: стяжка с подогревом расширяется сильнее обычной, и ей нужно куда двигаться.
Армирование и швы
В стяжку с подогревом армирование закладывают почти всегда: она работает в цикле нагрев-остывание, и напряжения в ней выше. Обычно это сетка плюс фибра в растворе — они решают разные задачи, одно другое не заменяет.
На больших площадях режут деформационные швы: они разделяют плиту на карты и дают ей двигаться без трещин. Шов делают и в дверных проёмах между помещениями — там, где стяжка сужается, напряжение концентрируется, и трещина пойдёт именно по проёму.
Порядок запуска: самое ответственное
Тёплый пол нельзя включать, чтобы ускорить сушку стяжки. Это самая дорогая ошибка на этом этапе.
- Контур опрессовывают и оставляют под давлением до и во время заливки — так сразу видно повреждение трубы, пока пол ещё открыт.
- Стяжка набирает прочность обычным порядком, без подогрева — цементной на это нужно около 28 суток.
- Только после этого систему запускают на минимальной температуре.
- Температуру поднимают постепенно, небольшими шагами в сутки, до рабочего режима.
Резкий прогрев непросохшей стяжки выгоняет влагу рывком и рвёт слой изнутри. Подробно про сроки и проверку основания — в статье о том, сколько сохнет стяжка пола.
Электрический тёплый пол: чем отличается
Кабель или мат укладывается тоньше и часто идёт не в стяжку, а в слой плиточного клея — тогда отдельная стяжка над ним не нужна. Но и инерция у такой системы почти нулевая: пол быстро греется и быстро остывает. Под плитку в ванной это удобно, под большую площадь основного отопления — уже нет.
В любом случае под электрический контур нужно ровное и сухое основание, поэтому выравнивающая стяжка обычно делается до, а не после.
Что мы фиксируем в договоре
Схему укладки контура с шагом, точку опрессовки и её результат, толщину слоя над трубой, наличие армирования и график запуска системы. Всё это попадает в смету строкой — потому что после заливки проверить уже нечего, а вскрывать пол ради спора никто не станет.
Какие вообще бывают стяжки и в чём разница — в обзоре видов стяжки пола. Про толщину слоя в разных ситуациях — в материале о толщине стяжки.
Полы и стены — этапы внутри ремонта, а не отдельные услуги. При ремонте квартиры или дома под ключ они идут в общей смете: косметический — от 15 000 ₽/м², капитальный — от 20 000 ₽/м² с материалами, только работа — от 10 000 ₽/м². Замер и смета бесплатные, гарантия 3 года, оплата поэтапная за закрытые этапы.
